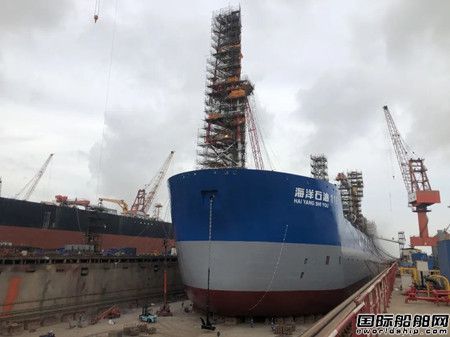

“海洋石油116”號出塢開啟塢修第三階段新征程
6月22日凌晨3點,“海洋石油116”號這艘塢內蛻變的“蛟龍”回歸6號泊位,開啟塢修第三階段新征程。“海洋石油116”FPSO的十一天塢內作業期中,招商工業孖洲島基地特涂事業部克服該項目總工程量大、油漆間隔時間長、維修工期緊、特涂電量缺、工程交叉多等多種困難,順利完成了塢內各項維修任務,較原定計劃提前24小時出塢,在攻堅克難塢期管控的記錄中再續新章。

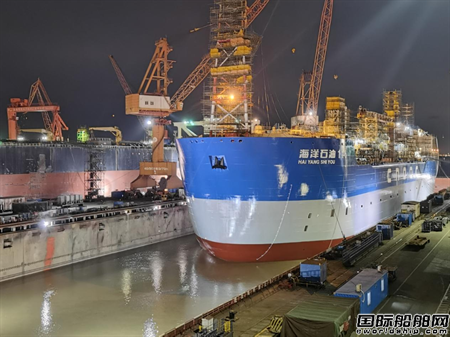

6月21日,21點整,“海洋石油116”號干塢開始緩緩進水,經過3個小時準備,凌晨0點,干塢閘口緩緩打開。
此時4艘港作拖輪已在閘口警戒待命。
凌晨0點30分,“海洋石油116”號在港作拖輪的牽引下緩緩移出泊位。
凌晨3點,“海洋石油116”號成功與其它塢修船舶換位,以左舷靠泊深圳友聯船廠6號泊位。
“海洋石油116”號于6月11日進入干塢,經過11天連續晝夜施工作業,圓滿完成塢修第二階段任務——水下部分修復及船體外板涂裝作業。

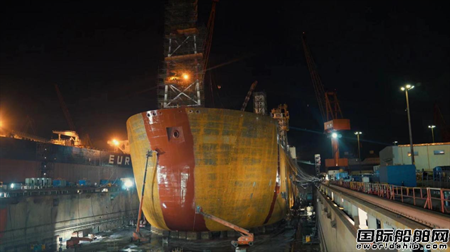

此階段比計劃提前24小時完成,僅用1天完成1.8萬㎡船體外殼的卸“甲”(清理海生物),3天超水船體外殼完成2.4萬㎡的素裝整容,6天完成7.2萬㎡的“新裝”作業。
這些作業不僅需要克服連續強對流下雨天氣的影響,見縫插針進行涂裝作業,需各個隊伍之間作業無縫銜接完成,爭分奪秒搶奪時間窗口,更需要嚴把質量關口,不留一絲隱患在海上。
此次第二階段干塢作業,“海洋石油116”號除了實現華麗蛻變外,還對船體底部十余處海底門關鍵部位進行修復,重新回歸海洋后,所有修復點一次全部合格。
面對種種困難,特涂事業部提前策劃溝通,將工程任務明確、分配、計劃、落實到個人,解決了工程量大工期緊的首要問題;以優先完成水線下72小時放水時間間隔油漆的辦法確保出塢時間,解決了油漆間隔時間長的重點問題;明確了各個區域用電需求,按需配置,優化設備利用,與各部門研討方案,解決了特涂電力緊缺的問題;通過以船殼為主線、尾尖艙特涂并行的方式及時調整工程設備位置,解決了各項工程交叉的問題。

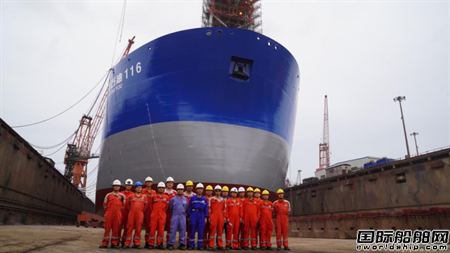

“海洋石油116”的此次塢內特涂工程,既是一次挑戰,也是一種考驗。面對有種種困難的工程和復雜的作業環境,特涂事業部全體員工懷著迎難而上、攻堅克難的心態,充分發揮黨員突擊隊的精神,在全員的努力和各方的支持下順利完成,為今后同類重難點工程的處理提供了優秀的范本和寶貴的經驗。
此刻,這艘投產近14年的石油“航母”,在深夜的戰斗中, “蛟龍蛻變”以全新姿態重返泊位,轉戰塢修第三階段,分秒必爭回歸海洋,爭取早日完成塢修返回油田一線復產!
