上海中遠海運重工完成“瑪蒂娜”輪脫硫改造順利啟航

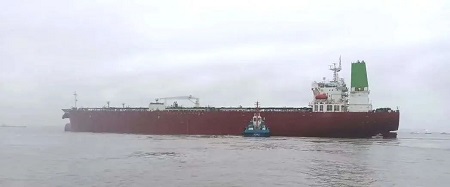

近日,“瑪蒂娜(PACIFIC MARTINA)”輪在順利完成所有的報驗項目后,順利駛離上海中遠海運重工的碼頭,奔赴下一個征程。
“瑪蒂娜”輪作為同系列的最后一條油輪脫硫改造項目,船東方與上海中遠海運重工都對此項目抱有極高的期待。
進廠前總管小組預先安排碰頭會議,與船東一起梳理難點、重點工程項目以及各項安全策劃。本次除了脫硫改造項目外,主要工程還有主機6個缸的吊缸工程,機艙25臺馬達,6臺泵等其他管系換新等工程。
進廠第一天總管小組有條不紊的安排起了各項生產任務,由于船方進廠后需要進行船級社檢查,因此前期輔機需要保持運轉,兩天時間無法對脫硫塔進行作業,這對于整體生產進度來說,都將需要調整。
待檢查完畢后,立刻安排工人開始對煙囪進行拆舊及防護工作,由于三天后將進塢,擔心塢內門機無法對煙囪頂部進行吊運,經過總管小組商議,必須!在進塢前就要將煙囪頂部割除?偣苄〗M及時協調工區,調整人手,安排人員進行通宵作業,成功在預定時間內,將舊煙囪頂部割除并吊運至甲板。
進塢后除了要重點關注塢內工程,總管小組還對脫硫塔改裝設立了重大工程節點,例如10天內完成吊裝脫硫塔,14天內完成煙囪分段裝配,20天內完成管系完整性報驗,22天內啟動輔機,開始測試。在各工區及多方的大力支持下,順利完成總管小組設立各個工程節點,確保了開航時間。
