中遠海運特運半潛船“泰安口”輪成功滾裝10套風機塔筒
當地時間2024年1月23日,中遠海運特運2萬噸級半潛船“泰安口”輪在阿聯酋哈姆利亞港成功滾裝10套風機塔筒,再次生動詮釋了特運“舉重若輕的實力,舉輕若重的精神”,充分展現了“大國重器”“大國船隊”的實力與風采。

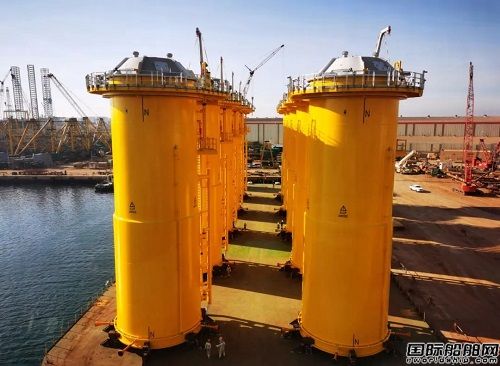

“泰安口”輪本次滾裝承載10套風機塔筒前往英國,塔筒單套高度近30米、直徑近8米,重量超過500噸;在船岸的充分準備和默契配合下,僅用4天時間即安全順利完成全部裝載任務,獲得客戶高度肯定。
周密部署,提前準備。駛往裝貨港途中,“泰安口”輪提前組織布置,轉移固定方木128根,轉移加固止移墩30套,轉移固定定位柱4套,完成了一系列主甲板備艙工作;與此同時,組織全船開展隱患排查和安全培訓,各主管人員按照各自職責對主管項目和設備進行細致檢查,保證船舶在人員、結構、設備、給養等各方面均處于良好狀態。1月19日船舶靠港后,順利通過第三方適貨性檢查和保安檢查,為后續裝貨作業夯實了安全基礎。
充分評估,確保安全。船舶抵港后,現場指揮宋旭港口船長組織召開全船工前會,解讀細化作業計劃方案,明確人員職責分工,細致開展作業風險評估,制定應對措施和應急預案;同時, 船長、大副就熱工作業、系泊帶纜作業、標尺讀數、拆裝欄桿、第三方作業安全等進行了風險識別,對各作業環節進行認真分析和風險再評估,確保整個裝載方案萬無一失。
精準指揮,默契協作。根據作業要求,裝貨期間,船舶主甲板與碼頭之間的對接高度偏差正負不能超過10 厘米——這要求船舶在貨物行進過程中不斷按計劃調整壓載水,及時消除潮差和貨物移動對船舶造成的影響,保證船舶隨時在正平狀態。對于通常以“米”為計量單位的萬噸級遠洋貨輪而言,“厘米”級操作精度帶來的挑戰可想而知。作業過程中,宋旭船長根據拖車行進速度和現場船舶高低標尺讀數反饋情況,沉著、精準下達壓排水、拖車行進等各種指令,“泰安口”輪各崗位人員根據命令默契配合、精準操作,最終確保了10位“高塔巨人”按計劃精準、平穩登輪落座。
“泰安口”輪是特運半潛船隊的“元老”,2002年出廠,當時在國際上首次采用SSP電力推進系統、首次安裝DP動力定位系統,以其高科技含量獲得世界半潛船“全能冠軍”、“亞洲第一船”等美譽。
