上海中遠海運重工按期完成“馬特歐拉”輪改造獲船東贊譽

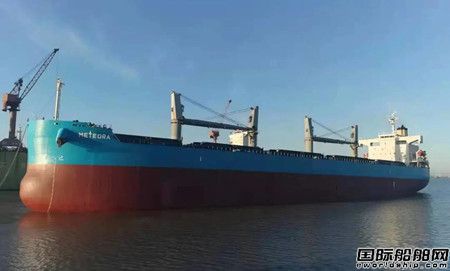

近日,“馬特歐拉”輪緩慢駛離上海中遠海運重工碼頭。
“馬特歐拉”輪是英國某客戶在上海中遠海運重工修理的首條船,主要工程是15年特檢及壓載水改造。為了和新客戶的首次合作能一炮打響,總管小組提前策劃,穩扎穩打,在新增大量工程的前提下仍然確保了船舶的按期開航,在新船東面前實現完美首秀。

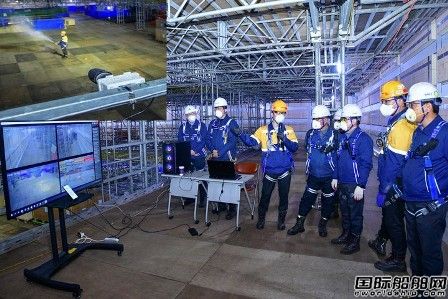

因疫情防控需要,船舶進廠時,包括輪機長、電機員和水頭在內的幾個關鍵崗位人員都未能到廠。開工后,總管小組第一時間對船方情況進行全方位的排摸,結果是輪機部的二軌和三軌只能看懂英文單詞,但無法用口語交流,且由于輪機長和電機員的缺席,許多工程都無法找到具體的施工地點,備件更是連存放處都無法找到……時不我待!進退兩難之際,總管小組主動出擊,憑借多年的修船經驗,主動幫助二軌練習用英語溝通交流,并引導他擔任臨時輪機長的角色,經過多番努力,終于在船進廠一周后,很多停滯不前的工作都有條不紊地開展了起來。
船舶進塢后,船殼的比例增加近三倍,船檢壓載艙也增加了大量的裂紋修理,更有意外增加的錨機齒輪箱的大修工程,面對這一系列的增加工程,總管小組知難而進,當機立斷,第一時間下達生產指令變更,車間迅速安排使用爬壁機器人進行施工,當天抬塢結束后,僅3個半小時后,首批4臺機器人便開始作業。
對于額外增加的壓載艙鋼制修理工程,總管小組經仔細勘察后與船東、船檢進行了專業細致的溝通,最終達成共識,取消部分不必要的裂紋換板,為船方節約成本的同時也將施工量提前了2天;右錨機齒輪箱船東自外發修理后,總管小組每日跟蹤返廠時間,在仍然無法確定返廠時間后,總管小組大膽決策,立即安排修理團隊嘗試拆卸尾部纜機的齒輪箱安裝到右錨機上,以確保進廠的新錨鏈可以第一時間準時換新?偣苄〗M和修理團隊開拓創新,扛起責任,精心計算每一道工序,最終完美將右錨機恢復,確保了后續錨鏈的回裝。
