外高橋海工區域搭載7000TEU系列箱船上建項目圓滿收官

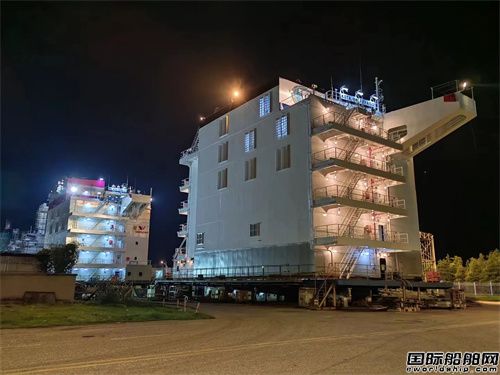

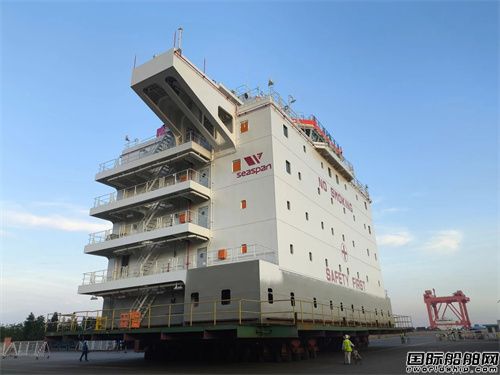

7月22日,H1561、H1571兩座上建相繼順利完工發運,標志外高橋海工模塊部歷時22個月交付外高橋造船區域搭載的27套7000TEU系列箱船上建施工任務圓滿落幕。這一成就不僅是對外高橋海工上建品牌成果的一次全面展示,更是對上建建造標準制定的一次深刻詮釋。
模塊部以7000TEU系列首制船H1550船上建為基準,深入剖析生產準備中的瓶頸問題,不斷強化綜合管理能力。在物資準備方面,加強與供應商、采購及配套部門溝通協作,有效解決了關鍵部件的到貨難題,積累了寶貴經驗,為后續船的順利施工奠定了堅實的基礎;在降本增效,管理創新方面,積極響應公司號召,通過預總組模式、三段式預拼吊裝等工藝改進,縮短了施工周期、降低了人工與設備成本、確保了施工安全與效率提升的雙贏。同時,圍繞“三取消”工作,實現了現場管理的“四清零”,進一步提升了整體運營效率。
安全是生產的生命線,質量是企業發展的基石。在安全管控方面,模塊部通過深入現場調研,全面進行JSA分析,精準識別出高墜、物體打擊、有限空間作業等高風險點,通過強化安全防范措施、規范施工流程,有力構建了全方位的安全防控體系,確保7000TEU系列上建施工期間安全生產穩定。
在質量管理方面,模塊部不斷加強作業區質量自主管理力度,通過質量巡檢、專項研討會、施工人員培訓等多種方式,持續提升施工質量。針對供水管、脫硫塔等相關共性問題制定了專項治理方案,有效解決了質量難題,贏得了4家船東的高度認可。
模塊部在7000TEU施工過程中積極探索新工藝、新工法,通過跨部門協作與技術創新,成功制定了20余項新工藝新工法,提升了施工效率與品質。同時,模塊部依托臨港上建異地建造的獨特優勢,將多項工序前置,實現了上建臨港階段常規亮燈、雷達運轉、水電氣通及排污系統等功能全面就緒,軟裝達到了即裝即用的高標準程度,充分展現了卓越的建造品質,構建了一流的上建建造流程。
通過這一系列的創新舉措和卓越管理,模塊部不僅在生產成果上取得了顯著的成就,更在創新攻關的過程中在標準化、專業化層面取得了新突破。今后,模塊部將繼續秉承高標準、嚴要求的工作態度,不斷挑戰新高度、迎接新挑戰,為公司的高質量發展貢獻更大的力量。
